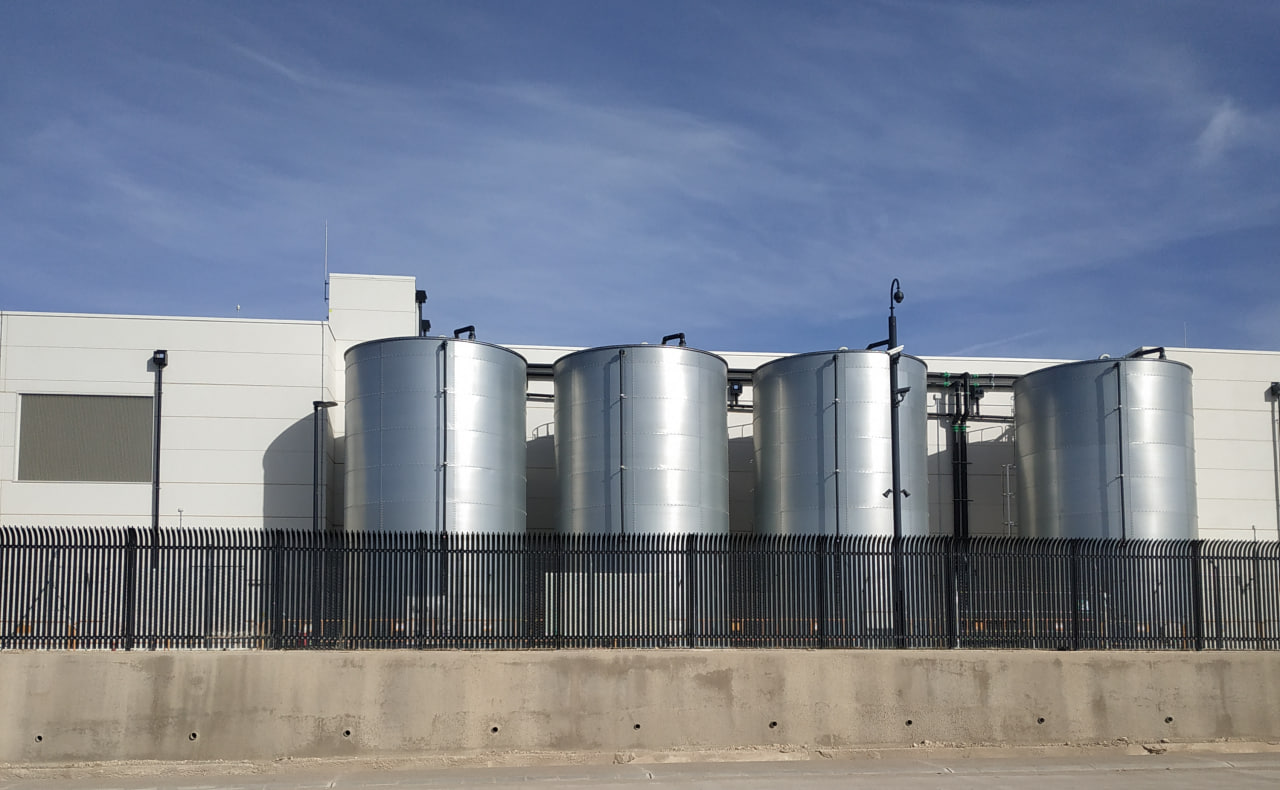

Las cifras millonarias de los centros de datos de Jorge Azcón no van a impactar en los municipios sacrificados, sino en las multinacionales constructoras y energéticas. Uno de los ejemplos más claros es Villanueva de Gállego. Este municipio perderá 23.942.844,31 euros por el impago del Impuesto sobre Construcciones, Instalaciones y Obras (ICIO) si el Gobierno de Aragón saca adelante el Plan de Interés General (PIGA) de la primera expansión de la ‘nube’ de Amazon. En noviembre, el consistorio inició un frente judicial por este motivo; sin embargo, nada más se ha hecho público, salvo la dimisión del alcalde en diciembre. Este mismo proyecto de la tecnológica también ha sido judicializado por Ecologistas en Acción y entidades sociales.
El cálculo de esta millonaria pérdida se hace en base a las cifras presupuestadas por Amazon en la documentación del PIGA, a las que se le aplicaría el 3,5% del ICIO que marca la ordenanza municipal de Villanueva de Gállego. En esos mismos informes, la multinacional calcula que el consistorio percibiría anualmente 71.333,38 euros por el impuesto sobre bienes inmuebles (IBI) y 33.400,42 euros por el impuesto sobre actividades económicas (IAE). Dados estos números, la localidad necesitaría 228 años de recaudación de ambos impuestos para suplir el impago millonario del ICIO.
Ese agujero a las arcas puede ser considerablemente menor en El Burgo de Ebro, otra de las localidades de la expansión, debido a bonificaciones en el ICIO. Con las cifras publicadas en el PIGA, este consistorio debería recaudar 8.305.276,70 euros, al aplicarle el 2,3% que fija la ordenanza municipal. Sin embargo, este mismo documento permite una bonificación de hasta el 95% si Amazon es capaz de confirmar, de forma fehaciente, la creación de más de 25 puestos de trabajos en la fase operativa de sus centros de datos. De esta forma, el impago final de ICIO se reduciría a 415.263,84 euros. En este caso, el municipio necesitaría de ocho años y medio de cobro de IBI e IAE para cubrir su impago.
Misma partida, distintas cartas
El conflicto de Villanueva de Gállego con Amazon por impago del ICIO no es nuevo. Este hecho ya tuvo lugar en 2020 con la llegada de la tecnológica a esta localidad aragonesa. En aquella ocasión, el ejecutivo de Lambán amenazó con llevar el proyecto a otro municipio. Finalmente, se alcanzó un acuerdo por el cual el ayuntamiento recibió directamente suelo correspondiente al 15% del aprovechamiento urbanístico en parcelas resultantes del sector ordenado mediante el PIGA. Además, el Gobierno de Aragón se comprometió a “realizar todas las inversiones que se estimen necesarias relacionadas con el ciclo del agua”.
Sin embargo, en esta ocasión, Azcón y Amazon no han podido utilizar la misma carta de amenazar con otra localización, ya que este nuevo PIGA se trata de una expansión de una infraestructura existente. Esto es propio del crecimiento desmedido de los centros de datos de hiperescala, que conllevan un consumo sin límite de energía y agua para el territorio sacrificado. Con esta expansión, Villanueva de Gállego va a triplicar sus centros de datos, va a pasar de los tres que funcionan actualmente a nueve, según documentación oficial.
Esta ampliación no sólo va a afectar económicamente a Villanueva de Gállego, sino también ambientalmente. Cabe recordar que, dos años después de que entraran en funcionamiento estos primeros centros de datos, la tecnológica solicitó un aumento de un 48% de consumo hídrico. Por otro lado, recientemente, se ha publicado una investigación sobre los efectos ‘islas de calor de datos’ (aumentos de temperatura) que producen estas infraestructuras en los territorios donde se implantan. Dicho trabajo ha incluido las ‘nubes aragonesas’ que tienen actualmente en activo Amazon.
El proyecto de Vantage, a la espera
Sin embargo, la presión de los centros de datos para Villanueva de Gállego no finaliza con Amazon. En este misma localidad existe otro proyecto importante a la espera. El pasado mes de octubre, el Gobierno de Azcón declaró como inversión de interés autonómico (DIA) el proyecto de centros de datos de Vantage. Sin embargo, la aprobación inicial del correspondiente PIGA no ha tenido la misma celeridad de los casos de Microsoft, Blackstone, Forestalia, Florentino Pérez o SAMCA. Parece lógico que este PIGA no salga adelante mientras no se resuelva el conflicto del ICIO entre el consistorio y la tecnológica de Bezos.
Por otro lado, la presión medioambiental de los centros de datos en Villanueva de Gállego se incrementaría aún más con este nuevo proyecto, que quiere construir un número indeterminado de “infraestructuras cloud”, según recoge su DIA. Vantage Data Center es un operador global de centros de datos de hiperescala financiado por fondos de inversión de Emiratos Árabes, Estados Unidos y Alemania, entre otros países.
Más sobre los centros de datos en Aragón en este especial.
